厦门光能首创能源有限公司在海南省临高县启动建设7.2兆瓦水上光伏项目。该项目采用抗台风能力强的TGW03型漂浮式光伏系统,预计于4月30日实现满负荷并网。项目建成后,每年将产生约1000万千瓦时的清洁电力,加速当地可持续能源发展。
场地自适应工程:克服复杂的水文挑战

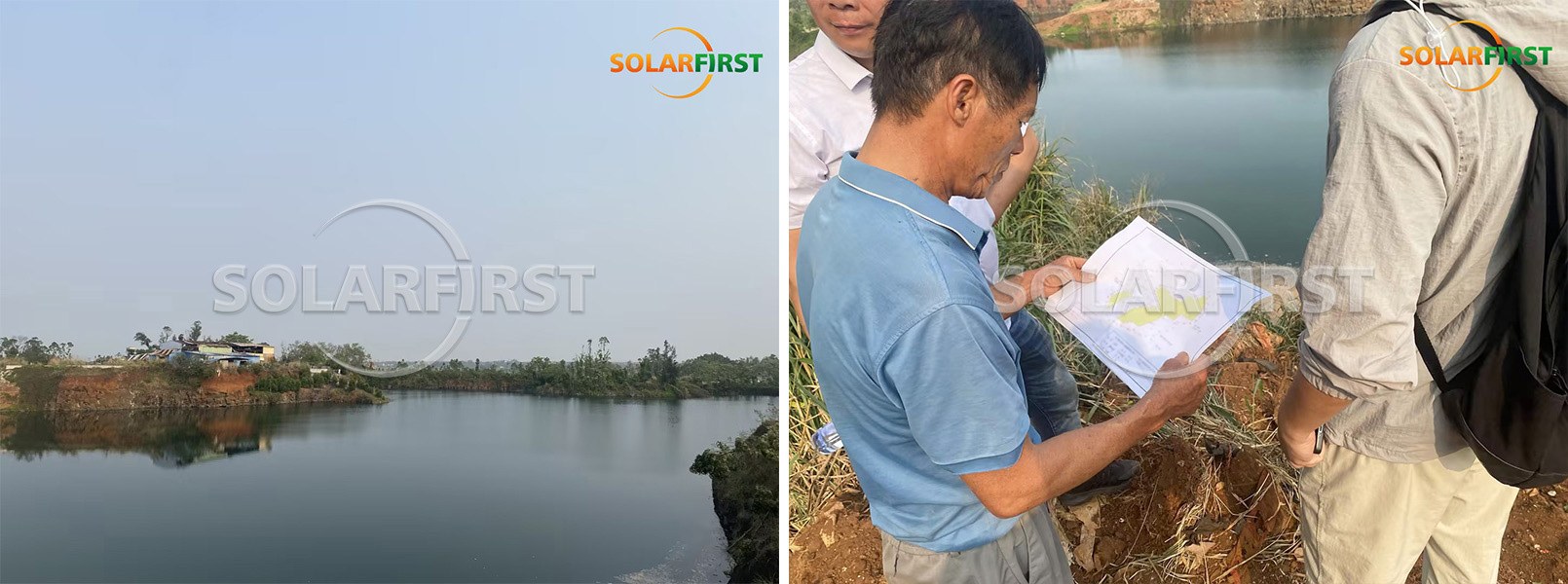

初步调查显示水下地形十分复杂:
• 水深变化
• 水地高差巨大
• 周围岩层陡峭
Solar First 设计的定制解决方案:
• 深水专用浮选系统,确保结构完整性
• 针对特定地形的岩壁锚固机制
• 模块化安装协议解决高度变化
抗风暴技术:台风条件下的工程设计
鉴于海南台风频率较高,TGW03 系统包括:
1.低重心设计:整体式悬浮造型增强抗风能力
2. 灵活的模块间连接:弹性铰链吸收波浪能
3.智能监控:实时性能优化和远程管理
项目工程师确认:“该系统在测试中表现出了50米/秒的抗风能力,符合海南严格的安全标准。”
环境影响:支持省级可持续发展目标
安装将:
• 每年为约 4,000 户家庭供电
• 减少二氧化碳排放量 8,000 公吨
• 最大限度地减少水分蒸发,同时抑制藻类生长
EPC代表指出:“作为海南省首个深水岩壁光伏示范项目,该项目开创了在复杂环境下部署分布式能源的先河。”
加速实施:有针对性的电网连接

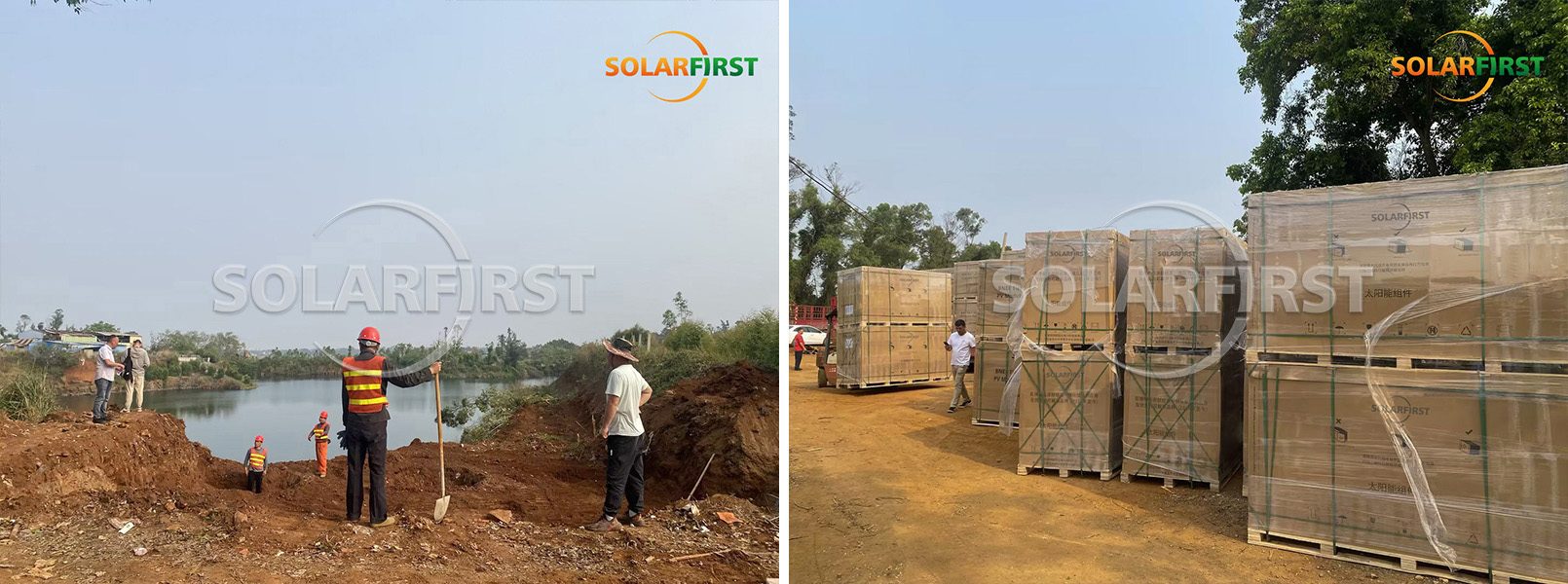

自3月10日开工以来,施工队伍克服了季节性降雨和地形 通过以下方式进行约束:

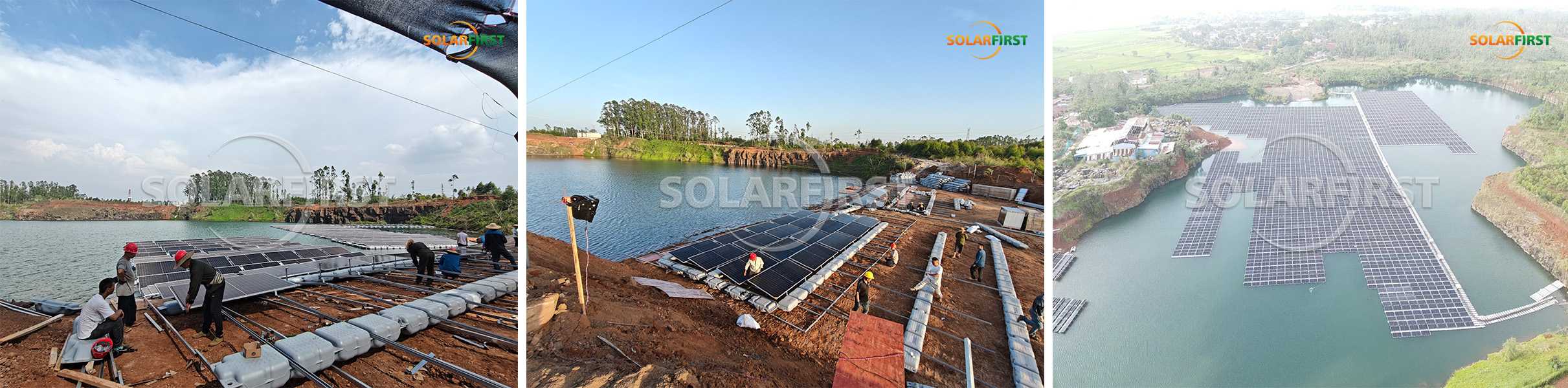

• 并行组装和锚固工作流程
• 专业浮动光伏安装团队
EPC项目经理确认:“我们已调动所有资源,以确保4月30日的运营期限。”
战略意义
该项目展现了Solar First的技术创新,并支持国家碳中和目标。其成功实施为全国浮动光伏发展树立了可复制的模式。
Solar First总经理周萍女士表示:“我们将进一步拓展海南‘光伏+’的应用,为自由贸易港和国家生态文明试验区建设贡献力量。”
